蔵の解体費用は、坪数だけでは決まりません。土蔵・石蔵・木造など壁の構造、壁の厚さ、屋根の瓦の量、重機が敷地に入れるか、蔵の中に何が残っているかまでを合わせて判断します。

金額を先に決めつけず、まず「自分の蔵がどの構造か」「重機が入るか」「中に何が残っているか」の三つを確認することが、見積書を読むための出発点になります。この記事では、初めて蔵の解体を検討する方が、自宅で確認できることと、見積書で質問することを順番に整理します。

Contents
  1. 蔵の解体費用の目安
    1. 構造によって作業内容が変わる
    2. 坪単価から総額を考えるときの読み方
    3. 一般的な木造住宅の解体と何が違うのか
  2. まず確認したい 自分の蔵はどの構造か
    1. 土蔵の見分け方
    2. 石蔵の見分け方
    3. 木造の蔵と、後から改修された蔵
    4. 物置や納屋との違い
  3. 蔵の解体費用の内訳
    1. 仮設工事
    2. 解体作業
    3. 廃棄物の運搬と処分
    4. 残置物の処分
    5. 整地
    6. 内訳項目のまとめ
  4. 費用が変わる七つの条件
    1. 1 重機が敷地に入れるか
    2. 2 隣の建物との距離
    3. 3 壁の厚さと土の量
    4. 4 屋根の種類と瓦の量
    5. 5 基礎の構造と深さ
    6. 6 残置物の量
    7. 7 搬出経路と道路条件
    8. 自宅で確認できる項目
  5. 蔵だけ解体する場合と母屋と一緒に解体する場合
    1. まとめた方が安くなりやすい理由
    2. 分けた方がよい場合もある
    3. 面積の合計に注意する
  6. 解体前に必要な手続き
    1. 建設リサイクル法の届出
    2. アスベストの事前調査は規模に関わらず必要
    3. なぜ土蔵にアスベストの確認が必要なのか
    4. 名古屋市で解体する場合
    5. 手続きの一覧
  7. 壊す前に確認したい保存と活用の選択肢
    1. 登録有形文化財という制度
    2. 部材を残すという選択
    3. 判断に迷ったときの相談先
  8. 蔵の中の残置物はどうするか
    1. 自分で片づけるか、依頼するか
    2. 分別しておくと費用が変わる
    3. 注意が必要なもの
    4. 価値の判断は先に
  9. 見積書で必ず確認したい項目
    1. 一式表記になっていないか
    2. 処分区分と数量の根拠
    3. 追加費用が発生する条件
    4. 手続きを誰が行うか
    5. 近隣への対応
    6. 見積書チェックリスト
  10. よくある質問
    1. 蔵だけを解体することはできますか
    2. 自分で解体することはできますか
    3. 費用を抑える方法はありますか
    4. 補助金は使えますか
    5. アスベストの調査費用はどれくらいかかりますか
    6. 解体にはどれくらいの期間がかかりますか
    7. 蔵の跡地はどうなりますか
  11. 蔵の解体工事の流れ
    1. 1 相談と現地調査
    2. 2 見積もりと契約
    3. 3 届出と近隣への挨拶
    4. 4 仮設工事
    5. 5 解体作業
    6. 6 廃棄物の搬出
    7. 7 整地と引き渡し
    8. 工期の目安
  12. 解体後の土地と固定資産税
    1. 住宅用地の特例とは
    2. 蔵だけを解体する場合
    3. 母屋も含めて解体する場合
    4. 個別の判定は自治体へ
  13. まとめ

蔵の解体費用の目安

蔵の解体費用を調べると、記事によって示される金額に大きな開きがあります。これは、どの情報が正しいかという話ではなく、蔵という建物が条件によって作業内容を大きく変えるためです。

一般的な木造住宅であれば、柱と梁で組まれた軸組を重機で倒し、木材・瓦などを分別しながら運び出す、という流れがおおむね共通しています。ところが蔵は、壁そのものが構造体になっている場合があります。土蔵は竹で編んだ下地に土を何層も塗り重ねてつくられており、壁の厚さが30センチを超えることも珍しくありません。石蔵は石材を積み上げた構造で、一つひとつの石が重く、崩し方を誤ると周囲に危険が及びます。

つまり「蔵」と一言でいっても、内部で起きている作業はまったく別物になり得ます。費用の幅が大きいのは、この差がそのまま金額に出るためです。

構造によって作業内容が変わる

蔵は、大きく次の四つに分けて考えると整理しやすくなります。金額そのものより、まず「どの作業が増えるのか」を押さえてください。

構造 主な特徴 費用面での傾向
土蔵 木の骨組みに竹の下地を組み、土を厚く塗り重ねた壁。表面は漆喰仕上げが多い 土の量が多く、廃棄物の重量が出やすい。壁を一気に崩せず段階的な作業になりやすい
石蔵 石材を積み上げた壁。地域によって使われる石の種類が異なる 一点あたりが重く、搬出と積み込みに手間がかかる。重機の能力と進入路の影響が大きい
木造の蔵 板張りやモルタル塗りなど、壁の厚みが土蔵ほどではないもの 四つの中では比較的一般的な木造解体に近い進み方をしやすい
鉄筋コンクリート造の蔵 戦後に建てられた倉庫的なもの。壁・床がコンクリート コンクリートの破砕と鉄筋の切断が必要で、作業日数が延びやすい

同じ延べ床面積であっても、この四つでは出てくる廃棄物の重量が異なります。解体費用のうち運搬と処分が占める割合は小さくないため、重量が増えれば総額も動きます。

なお、鉄筋コンクリート造の建物の解体については、RC造(鉄筋コンクリート)の解体費用|坪単価と工法別の相場で詳しく解説しています。

坪単価から総額を考えるときの読み方

インターネット上では「坪単価いくら」という形で相場が示されることがよくあります。この読み方には注意が必要です。

坪単価は、あくまで延べ床面積で割った平均値です。実際の見積書は、仮設工事、解体作業、運搬、処分、整地といった項目ごとに積み上げて計算されます。坪数が小さい建物ほど、坪単価は高く出やすくなります。足場を組む手間や重機を運んでくる費用は、建物が小さいからといって比例して安くなるわけではないためです。

10坪の蔵と30坪の蔵で、後者の坪単価の方が安く見えることは珍しくありません。これは値引きされたのではなく、固定的にかかる費用が広い面積で薄まっているだけです。

坪単価だけで業者を比較すると判断を誤ります。総額と、そこに何が含まれているかをあわせて確認してください。

一般的な木造住宅の解体と何が違うのか

蔵の解体が住宅の解体と異なる点を、あらかじめ整理しておきます。

第一に、廃棄物の種類と重量です。土蔵の場合、土壁が大量に発生します。土は見た目以上に重く、運搬の回数に直結します。

第二に、手作業の比率です。蔵は敷地の奥まった位置や、隣家との境界に近い場所に建っていることが多く、重機を自由に振り回せる状況が限られます。周囲に配慮しながら少しずつ崩す場面が増えれば、その分の人件費がかかります。

第三に、建物としての性格です。蔵は家財を保管するために建てられたものですから、中に物が残ったままになっているケースが非常に多くあります。この残置物の量が、費用にも工期にも影響します。

第四に、築年数です。蔵は明治から昭和初期にかけて建てられたものが現存しており、母屋よりも古いことがあります。古いこと自体が費用を上げるわけではありませんが、後述する保存の選択肢や、後年の改修で使われた建材の確認が必要になります。

まず確認したい 自分の蔵はどの構造か

費用の目安を知るには、まずご自身の蔵がどれに当たるのかを判定する必要があります。専門家でなくても、いくつかの点を見れば見当をつけられます。

土蔵の見分け方

土蔵かどうかは、壁の厚さで判断できることが多くあります。

窓や出入口の部分を横から見てください。壁の断面が見える位置で、厚みが20センチから30センチ以上あるようなら土蔵の可能性が高くなります。一般的な木造住宅の外壁は、これほどの厚みにはなりません。

表面が白い漆喰で仕上げられていること、腰から下の部分に黒い瓦を張り、その継ぎ目を白く盛り上げた模様(なまこ壁と呼ばれます)があることも、土蔵によく見られる特徴です。

壁の一部が剥がれ落ちている箇所があれば、そこから内部を確認できます。土の中に細い竹が格子状に組まれているのが見えれば、それが小舞と呼ばれる下地で、土蔵であることのはっきりした証拠になります。藁のような繊維が土に混ざって見えることもあります。

石蔵の見分け方

石蔵は外観で判断しやすい構造です。壁面に四角く切り出された石が積み上げられており、石と石の間に目地が見えます。

地域によって使われている石材は異なります。表面に細かい穴が多く、全体に淡い色をした軽石状の石が使われていることもあれば、緻密で重い石が使われていることもあります。石の種類によって重量と処分の扱いが変わるため、見積もりの段階で業者に確認しておくとよい項目です。

なお、外壁の一部だけに石が使われていて、構造そのものは木造という蔵もあります。全体が石積みなのか、化粧として石が張られているだけなのかで作業は変わります。判断が難しい場合は、現地調査の際に確認してもらってください。

木造の蔵と、後から改修された蔵

板張りやモルタル塗りで、壁にそれほどの厚みがない蔵もあります。この場合は、一般的な木造建築の解体に近い進み方になります。

注意したいのは、もともと土蔵だったものに、後年、外側からトタンやサイディングを張って雨仕舞いを改善しているケースです。外から見るとトタン張りの小屋に見えても、その内側には厚い土壁が残っています。この場合の作業量と廃棄物量は土蔵として見積もる必要があります。

外装が新しく見えるのに建物自体は明らかに古い、という蔵は、この可能性を疑ってください。軒下や、外装材が浮いている部分から内部が見えることがあります。

物置や納屋との違い

「蔵」と「物置」を同じものとして扱っている情報もありますが、費用の観点ではまったく別に考える必要があります。

ホームセンターなどで販売されている既製品の物置は、鋼板のパネルを組み立てたもので、基礎もブロック程度であることが多く、解体は分解と搬出が中心になります。

これに対して蔵は、基礎から壁体まで一体でつくられた建築物です。分解して運び出すという性質のものではありません。費用の桁が変わるため、物置の相場を蔵に当てはめることはできません。

農具などを収める納屋も、木造の簡易な構造であれば蔵とは別に考えた方が実態に合います。

蔵の解体費用の内訳

見積書は総額だけを見るのではなく、内訳を確認することで納得して判断できるようになります。蔵の解体で計上される主な項目を順に見ていきます。

仮設工事

工事の前に、足場を組み、防音・防塵のためのシートで建物を覆います。近隣への配慮として、また作業員の安全確保として必要な工程です。

蔵の場合、母屋や隣家との距離が近いことが多く、足場を組む余地が限られます。狭い場所での足場設置は手間がかかり、通常より費用が上がることがあります。

解体作業

建物本体を崩していく工程です。重機による作業と、人の手による作業に分かれます。

重機が使えるかどうかが、この項目の金額を大きく左右します。敷地に入れて建物の周囲を回れるのであれば作業は速く進みます。反対に、進入できない、あるいは片側からしか近づけないという条件では、手作業の比率が上がります。

土蔵の土壁を落とす作業、石蔵の石を一つずつ外していく作業は、機械任せにできない部分が残ります。周囲に何もない更地の真ん中に建つ蔵と、母屋と塀に挟まれた蔵とでは、同じ大きさでも作業日数が変わります。

廃棄物の運搬と処分

崩したものを種類ごとに分けて運び出し、処分場へ持ち込む費用です。解体費用の中で相当の割合を占めます。

蔵、特に土蔵で問題になるのが土壁の量です。土は重量があるため、運搬回数が増えます。また、土壁は下地の竹や藁、木材と混ざった状態で発生することが多く、きれいに土だけを分離できるとは限りません。混ざった状態のまま処分することになれば、単価の高い区分で計算されることがあります。

なお、建設工事から搬出される土砂そのものは、廃棄物処理法上の廃棄物には該当しないとされています(国土交通省 建設リサイクル、2026年8月29日確認)。ただし建材と一体で発生した土壁がどの区分になるかは、現場の状態と搬出先の受入基準によって判断が分かれます。見積書に処分区分と数量の根拠が書かれているかを確認してください。

瓦も同様に重量のある廃棄物です。屋根面積が広い蔵ほど、この項目は増えます。

残置物の処分

蔵の中に残っている家具、農具、建具、書籍などを処分する費用です。建物本体の解体費用とは別に計上されます。

量が多ければそれだけ費用がかかりますが、それ以上に影響するのは分別されているかどうかです。種類ごとに分けられていれば処分区分がはっきりし、単価も抑えられます。すべてが混在した状態であれば、混合廃棄物として高い単価が適用されることがあります。

整地

建物を撤去した後、土地を平らにならす作業です。砕石を敷く、防草シートを張るといった追加の仕様を選ぶこともできますが、その場合は別途費用が発生します。

見積書で「整地」とだけ書かれている場合、どこまでの仕上がりを指しているのかを確認しておくと、後の認識違いを防げます。

内訳項目のまとめ

項目 内容 金額が動く主な要因
仮設工事 足場、養生シート 隣家との距離、足場を組む余地、建物の高さ
解体作業 建物本体の撤去 重機の進入可否、手作業の比率、構造、壁の厚さ
運搬 廃棄物の積み込みと運搬 廃棄物の重量、処分場までの距離、道路条件
処分 処分場での受入 廃棄物の種類、分別の状態、処分区分
残置物処分 蔵の中の物の撤去 量、分別の有無、危険物や特殊なものの有無
整地 撤去後の地面の仕上げ 面積、仕上げの仕様
諸経費 現場管理、届出の代行など 工期、手続きの有無

内訳の考え方が分かると、次に気になるのは「自分の蔵はどの条件に当てはまるのか」という点だと思います。現地の条件は写真と寸法があれば、おおよその見当をお伝えできます。

未来に繋げる解体ミライズ株式会社エム・ユー

蔵の解体費用についてご相談ください

相談・お見積もり無料

費用が変わる七つの条件

同じ蔵でも、次の条件によって見積金額は変わります。ご自身の蔵がどれに当てはまるかを確認してみてください。

1 重機が敷地に入れるか

もっとも影響が大きい条件です。前面道路の幅、門や塀の位置、敷地内の通路の広さによって、使える重機の大きさが決まります。

小型の機械しか入らない、あるいはまったく入らないという場合、作業は人の手が中心になります。日数が延び、人件費が積み上がります。

2 隣の建物との距離

蔵は敷地の境界近くに建っていることが多い建物です。隣家との距離が近ければ、壁を倒す方向が制限され、養生も厳重にする必要があります。

境界ぎりぎりに建っている場合は、外側から足場を組めないこともあります。そうなると内側から少しずつ解体する方法をとることになり、手間が増えます。

3 壁の厚さと土の量

土蔵の場合、壁の厚さが直接そのまま廃棄物の量になります。厚さ20センチの壁と40センチの壁では、同じ面積でも出てくる土の量が倍近く変わります。

現地調査の際に、壁の厚さを実測してもらってください。この数値が見積もりの前提になります。

4 屋根の種類と瓦の量

蔵の屋根は瓦葺きが多く、瓦は重量のある廃棄物です。屋根面積と瓦の枚数が、運搬回数に影響します。

土葺きといって、瓦の下に土を敷いて固定している工法の場合は、瓦に加えてその土も処分することになります。

5 基礎の構造と深さ

蔵は重い建物を支えるため、しっかりした基礎が築かれていることがあります。石を積んだ基礎、コンクリートの基礎、その深さによって撤去の手間が変わります。

地中に想定より深く基礎が続いていた、といったことは掘ってみて初めて分かる場合があります。見積書に地中埋設物が出た場合の取り扱いが書かれているかを確認しておくと安心です。

6 残置物の量

前述のとおり、蔵は物を保管するための建物です。長年開けていない蔵に何がどれだけ入っているかは、扉を開けて確認するまで分かりません。

現地調査の前に、可能な範囲で中を確認しておくと、より実態に近い見積もりが出ます。

7 搬出経路と道路条件

現場から処分場まで、どのような経路で運ぶかも費用に関わります。大型のトラックが横付けできるのか、小型車で何度も往復するのか。前面道路が狭く一方通行であれば、その条件に合わせた計画が必要になります。

自宅で確認できる項目

条件 費用が上がりやすいケース 自宅で確認する方法
重機の進入 道路や通路が狭く、機械が入らない 前面道路の幅、門の開口を測る
隣家との距離 境界に接して建っている 蔵の外周を一周できるか歩いてみる
壁の厚さ 土壁が厚い 窓や出入口の断面で厚みを見る
屋根 瓦が多い、土葺きである 軒先から屋根の納まりを見る
基礎 石積みや深い基礎 建物の足元を確認する
残置物 物が多く分別されていない 扉を開けて中を確認する
搬出経路 道が狭い、一方通行 現場までの経路を確認する

これらのうち、ご自身で確認できるものは事前に見ておくと、業者との話が具体的になります。逆に、確認できない項目を推測で伝えると、後から金額が変わる原因になります。分からないものは分からないと伝えて構いません。

蔵だけ解体する場合と母屋と一緒に解体する場合

相続などをきっかけに、母屋と蔵の両方をどうするか同時に考えることがあります。この二つを分けて発注するか、まとめて発注するかで、費用の構造が変わります。

まとめた方が安くなりやすい理由

解体工事には、建物の大きさに比例しない費用がいくつかあります。

重機を現場まで運んでくる回送費、工事の届出にかかる手間、現場管理の費用、作業員の移動などがこれに当たります。蔵だけの工事でも母屋と同時の工事でも、これらは一度分で済みます。

別々の時期に二度工事をすれば、この固定的な費用が二重にかかります。同時に行えば一度で済むため、合計金額では有利になりやすくなります。

分けた方がよい場合もある

一方で、母屋にはまだ住んでいる、あるいは当面残すという事情があるなら、無理にまとめる必要はありません。

蔵だけを先に解体しておくことで、敷地の安全性が改善する、固定資産の管理がしやすくなるといった効果もあります。傷みが進んで倒壊の危険がある蔵を、母屋の予定が決まるまで放置する方がリスクは大きくなります。

面積の合計に注意する

同時に解体する場合、次章で説明する建設リサイクル法の届出において、床面積は合計で判定されます。蔵単独では基準に満たなくても、母屋と合わせると基準を超えることがあります。この場合は届出が必要になります。

手続きが増えることを、あらかじめ想定しておいてください。

解体前に必要な手続き

蔵の解体では、規模によって必要になる手続きと、規模に関わらず必要になる確認があります。ここは混同されやすいところなので、分けて説明します。

建設リサイクル法の届出

一定規模以上の解体工事では、分別解体と再資源化が義務づけられており、着工前に届出が必要です。

建築物の解体工事の場合、対象となるのは床面積の合計が80平方メートル以上の工事です(環境省 建設リサイクル法の概要、2026年8月29日確認)。届出は発注者または自主施工者が都道府県知事に対して行うこととされています(国土交通省、同日確認)。法律の条文はe-Gov法令検索で確認できます。

80平方メートルは、坪に直すとおよそ24坪です。蔵の多くはこれより小さいため、蔵単独の解体では届出の対象にならないことがあります。

ただし「小さいから何も必要ない」と考えるのは早計です。前述のとおり母屋と合算されれば対象になりますし、次に述べるアスベストの確認は面積に関係なく必要です。

アスベストの事前調査は規模に関わらず必要

ここが、蔵の解体でもっとも誤解されやすい点です。

石綿(アスベスト)については、事前調査そのものと、その結果の報告とで、義務の範囲が異なります。

建築物等を解体・改造・補修する建設工事の元請業者または自主施工者は、石綿含有建材の使用の有無について調査する必要があるとされており、この調査には規模の要件がありません環境省 石綿事前調査結果の報告について、2026年8月29日確認)。

一方、調査結果を行政に報告する義務が生じるのは、次のいずれかに当たる場合です。

  • 建築物の解体で、作業の対象となる床面積の合計が80平方メートル以上
  • 建築物の改造・補修で、請負代金の合計が100万円以上
  • 工作物の解体・改造・補修で、請負代金の合計が100万円以上

この報告制度は2022年(令和4年)4月1日に始まりました(環境省 報道発表、2026年8月29日確認)。報告は原則として電子システムを通じて行い、一度の操作で都道府県等と労働基準監督署の両方に届きます(厚生労働省 石綿総合情報ポータルサイト、同日確認)。

また、事前調査は誰が行ってもよいわけではありません。建築物については2023年(令和5年)10月から、建築物石綿含有建材調査者などの要件を満たす者が調査することとされています(厚生労働省、同日確認)。

つまり、蔵が80平方メートル未満で報告の対象外であっても、調査自体は行われる必要があるということです。

なぜ土蔵にアスベストの確認が必要なのか

「土と木と瓦でできた古い蔵に、アスベストが使われているはずがない」と思われるかもしれません。もっともな疑問です。

しかし確認が必要なのは、蔵が建てられた当時の材料だけではありません。多くの蔵は、建てられてから何十年もの間に手を入れられています。雨漏りを止めるために屋根を葺き替えた、外壁にトタンやスレートを張った、軒天を張り替えた、といった改修です。

こうした後年の改修に使われた建材の中に、石綿を含むものが存在する可能性があります。外から見て古い蔵であっても、部分的に新しい材料が使われていることは珍しくありません。

調査は専門の資格を持つ者が行いますので、所有者の方がご自身で判断する必要はありません。業者に依頼した際、事前調査がどのように行われるかを確認しておいてください。

事前調査の制度そのものについてはアスベスト調査の義務化|対象工事・報告基準・資格まで解説で、除去が必要になった場合の費用についてはアスベスト解体の費用相場|事前調査と除去工事を解説で扱っています。

名古屋市で解体する場合

名古屋市内で解体工事を行う場合の窓口と期限は次のとおりです。

建設リサイクル法の届出は、工事に着手する日の7日前までに提出します。提出先は名古屋市住宅都市局建築指導部建築指導課の建築物環境指導担当です(名古屋市 建設リサイクル法の概要、2026年8月29日確認)。

アスベストの除去作業が発生する場合は、大気汚染防止法に基づく特定粉じん排出等作業実施届出書を、工事場所の区を管轄する公害対策課へ作業開始の14日前までに提出することとされています(名古屋市、同日確認)。

これらの手続きは、工事を請け負う業者が代行することが一般的です。ただし建設リサイクル法の届出義務者は発注者とされていますので、誰がどの手続きを行うのかを契約前に確認しておいてください。

手続きの一覧

手続き 対象 期限と提出先(名古屋市の例)
建設リサイクル法の届出 床面積の合計80平方メートル以上の解体 着手の7日前まで/住宅都市局建築指導部建築指導課
石綿の事前調査 規模を問わずすべての解体・改修 着工前/有資格者が実施
石綿事前調査結果の報告 床面積80平方メートル以上の解体など 着工前/電子システムで報告
特定粉じん排出等作業実施届出 石綿の除去作業を行う場合 作業開始の14日前まで/区の公害対策課

制度の運用は変わることがあります。着工前には必ず最新の情報を確認してください。

壊す前に確認したい保存と活用の選択肢

解体を前提に読み進めてこられた方にも、一度お伝えしておきたいことがあります。

蔵は、いま新しく建てることが難しい建物です。土蔵をつくる技術を持つ職人は減り、石蔵に使われた石材が今も採れるとは限りません。一度壊せば、同じものは戻りません。

もちろん、危険な状態の建物を残し続けることは勧められません。ただ、判断の前に選択肢を知っておくことには意味があります。

登録有形文化財という制度

文化財保護法の一部改正により、1996年(平成8年)10月1日に文化財登録制度が創設されました(文化庁 登録有形文化財(建造物)、2026年8月29日確認)。

登録の対象となるのは、重要文化財等に指定されているものを除く建造物で、原則として建設後50年を経過し、一定の基準のいずれかに該当するものとされています(文化庁 登録有形文化財登録基準、同日確認)。

明治から昭和初期に建てられた蔵であれば、築50年という年数の条件は満たしている場合が多いでしょう。ただし、年数を満たせば登録されるというものではなく、基準への該当が必要です。

登録の可否について、当社が判断することはできません。関心がある場合は、お住まいの自治体の文化財担当部署へご相談ください。登録に向けた資料作成の手引きも文化庁が公開しています

部材を残すという選択

建物全体を残すことが難しくても、一部を残す方法はあります。

蔵の扉は、厚い土戸に黒漆喰を塗った重厚なものが使われていることがあります。梁や柱に太い材が使われていることもあります。こうした部材を取り外して保管し、新しい建物に使う、あるいは記念として残すという選択です。

ただし、部材を傷めずに取り外すには、通常の解体とは異なる手順と時間が必要です。費用も変わります。希望がある場合は、見積もりを依頼する段階で伝えてください。工事が始まってからでは対応できないことがあります。

判断に迷ったときの相談先

  • 保存や登録の可能性について:自治体の文化財担当部署
  • 建物の傷み具合と安全性について:建築の専門家、解体業者の現地調査
  • 中にある物の価値について:古美術や古道具の専門家

これらは解体業者が代われるものではありません。急いで決める必要がないのであれば、先に確認しておくことをお勧めします。

蔵の中の残置物はどうするか

長く開けていない蔵には、思っていた以上に物が入っていることがあります。この残置物をどう扱うかは、費用にも工期にも関わります。

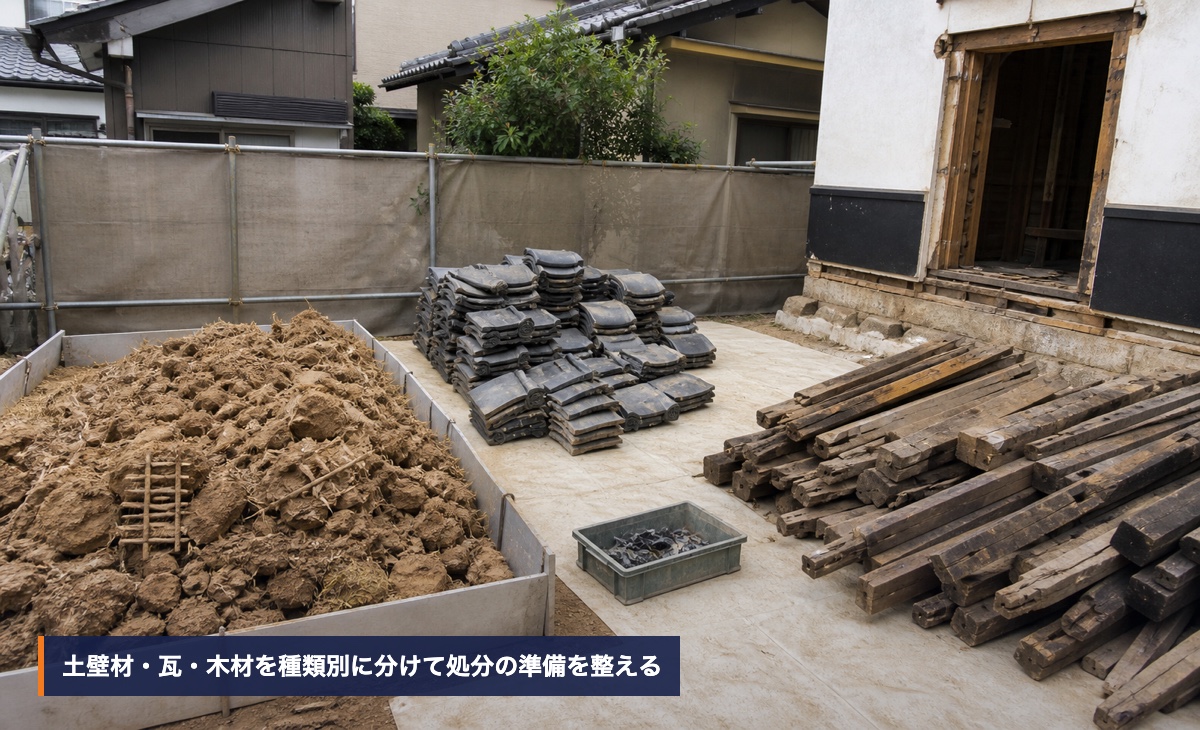

解体で発生した土壁材・瓦・木材を種類別に分別集積している作業イメージ

発生した廃材は種類ごとに分けて集積し、処分区分ごとに搬出する

自分で片づけるか、依頼するか

結論から言えば、可能な範囲でご自身で片づけた方が費用は抑えられます。ただし、無理をする必要はありません。

自分で片づける利点は、自治体の家庭ごみとして出せるものがあることです。解体工事で出る廃棄物は産業廃棄物として扱われ、処分単価が変わります。同じ物でも、片づけの段階で出すか、解体の際に出すかで金額が違ってきます。

一方で、蔵の中は足場が悪く、階段が急なことが多くあります。重い物を運び出す作業には危険が伴います。高齢の方だけで作業されるのは避けてください。危険のない範囲だけご自身で行い、残りは依頼するという分け方でも構いません。

分別しておくと費用が変わる

量そのものよりも影響が大きいのが、分別されているかどうかです。

木材、金属、家電、衣類、紙類といった種類ごとに分けられていれば、それぞれ適切な区分で処分できます。すべてが混ざった状態であれば、混合廃棄物として一括で扱われ、単価が上がります。

完全に分ける必要はありませんが、「明らかに金属だけのもの」「明らかに木だけのもの」を大まかにまとめておくだけでも違います。

注意が必要なもの

次のものが見つかった場合は、自分で処分せず業者に相談してください。

見つかるもの 注意する理由
農薬、塗料、薬品などの容器 中身が残っていると通常の廃棄物と一緒に出せない
ガスボンベ、消火器 圧力容器であり、処分方法が定められている
バッテリー、蛍光灯 回収ルートが一般の廃棄物と異なる
中身の分からない容器や機械 開封せず、そのまま業者へ相談する

価値の判断は先に

古い蔵には、家具、建具、農具、書画、陶器などが残っていることがあります。ご家族にとって価値がなくても、市場で評価されるものが含まれている可能性はあります。

工事が始まってからでは戻せません。気になる物がある場合は、解体の予定を立てる前に、古美術や古道具を扱う専門家に見てもらうことを検討してください。当社がその価値を判断することはできません。

見積書で必ず確認したい項目

複数の業者から見積もりを取ったとき、総額だけを比べても判断はできません。次の項目を確認してください。

一式表記になっていないか

「解体工事一式」とだけ書かれた見積書では、何が含まれ何が含まれないのかが分かりません。

項目ごとに、数量と単価が示されているかを確認してください。数量の根拠、たとえば「延べ床面積○平方メートル」「廃棄物○トン」といった数字が書かれていれば、後から比較もできます。

処分区分と数量の根拠

前述のとおり、土壁や瓦の処分区分は現場の状態によって判断が分かれます。

見積書に処分の内訳が書かれているか、どの区分で何トンを想定しているかを確認してください。ここが曖昧なまま契約すると、工事中に「想定より多かった」として追加費用が発生する余地が残ります。

追加費用が発生する条件

地中から想定していなかった基礎や埋設物が出てくることがあります。こうした場合の取り扱いが、あらかじめ書かれているかを確認してください。

「別途協議」とだけ書かれている場合は、どのような場合にどう算定するのかを、契約前に口頭でも確認しておくと安心です。

手続きを誰が行うか

建設リサイクル法の届出義務者は発注者とされています。実務では業者が代行することが一般的ですが、その費用が見積もりに含まれているか、含まれていないかは確認が必要です。

アスベストの事前調査についても、誰がいつ行うのかを確認してください。

近隣への対応

工事前の挨拶、養生の範囲、作業時間帯について、どこまで含まれているかを確認します。蔵は隣家との距離が近いことが多いため、この点は実際のトラブル防止に直結します。

見積書チェックリスト

次の7項目は、どの業者の見積書でも同じ観点で確認できます。総額だけを比べるのではなく、この7項目がそろっているかで判断してください。

確認項目 見るポイント 確認する理由
項目の内訳 一式表記になっていないか 何が含まれるか判断できない
数量の根拠 面積、重量などの数字があるか 業者間の比較ができない
処分区分 廃棄物の種類と量の想定 追加費用の主な発生源になる
追加費用の条件 地中埋設物などの取り扱い 後から金額が変わるのを防ぐ
手続きの担い手 届出と調査を誰が行うか 義務者は発注者とされている
近隣対応 挨拶、養生、作業時間 隣家が近い蔵では特に重要
整地の仕様 どこまで仕上げるか 認識の違いが起きやすい

よくある質問

蔵だけを解体することはできますか

できます。母屋を残したまま蔵だけを解体する工事は一般的に行われています。ただし、母屋と近接している場合は養生や作業手順に配慮が必要になるため、現地の状況を確認したうえでの計画になります。

自分で解体することはできますか

構造や規模によっては、法令上、自主施工が認められる場合があります。ただし蔵は壁自体が重く、崩れ方の予測が難しい建物です。倒壊による事故、隣家への損害、廃棄物の不適正な処理といったリスクがあります。土蔵や石蔵の自主施工は現実的ではないと考えてください。

費用を抑える方法はありますか

残置物をご自身で片づけておくこと、母屋の解体予定があるならまとめて発注すること、複数の業者から見積もりを取って内訳を比較することが挙げられます。ただし、極端に安い見積もりには、処分費が適切に見込まれていない可能性もあります。金額だけでなく内訳を確認してください。

補助金は使えますか

自治体によっては、老朽化した建物の除却に対する補助制度を設けている場合があります。制度の有無、対象、年度ごとの受付状況は自治体によって異なり、予算の上限に達すると受付が終了することもあります。お住まいの自治体の窓口で、最新の状況をご確認ください。

アスベストの調査費用はどれくらいかかりますか

調査の範囲や採取分析の要否によって変わります。目視で判断できる場合と、試料を採取して分析する場合とでは費用が異なります。見積もりの段階で、調査がどこまで含まれているかを確認してください。

解体にはどれくらいの期間がかかりますか

規模と条件によりますが、蔵単独であれば数日から2週間程度が一つの目安です。重機が入らず手作業の比率が高い場合、残置物が多い場合には、これより長くかかります。届出が必要な場合は、その手続きの期間も見込んでください。

蔵の跡地はどうなりますか

整地の仕様によります。基本的には平らにならした状態で引き渡します。砕石を敷く、防草シートを張るといった仕上げを希望される場合は、見積もりの段階でお伝えください。

蔵の解体工事の流れ

はじめて解体を依頼される方に向けて、相談から引き渡しまでの流れを整理します。

1 相談と現地調査

まず業者へ連絡し、現地を見てもらいます。電話や写真だけで概算を伝えることは可能ですが、蔵の場合は実際に見なければ判断できない要素が多く残ります。

現地調査では、建物の構造、壁の厚さ、基礎の状態、重機の進入経路、隣家との距離、残置物の量などを確認します。所有者の方には、蔵の鍵を用意していただき、可能であれば中も見られる状態にしておいてください。

2 見積もりと契約

現地調査の結果をもとに見積書が作成されます。前章で挙げた項目が明記されているかを確認し、不明な点は契約前に質問してください。

複数社に依頼する場合は、同じ条件で比較できるよう、同じ情報を伝えることが大切です。片方には残置物の話をして、もう片方にはしていない、という状態では比較になりません。

3 届出と近隣への挨拶

契約後、必要な手続きを進めます。建設リサイクル法の届出が必要な規模であれば着手の期限までに提出し、アスベストの事前調査を行います。

近隣への挨拶は、工事の数日前までに行うのが一般的です。蔵は隣家に近いことが多いため、工事期間、作業時間帯、車両の出入りについて事前にお伝えしておくと、トラブルを避けられます。挨拶を業者が行うか、所有者の方も同行するかは相談して決めてください。

挨拶の時期や範囲については家の解体前の近所挨拶|時期・範囲・手土産を解説にまとめています。

4 仮設工事

足場を組み、防音・防塵シートで建物を覆います。近隣への飛散を抑え、作業の安全を確保するための工程です。必要に応じて、隣家の外壁や既存の塀を保護する養生も行います。

5 解体作業

屋根から順に解体していきます。瓦を下ろし、小屋組を外し、壁を落とし、最後に基礎を撤去するという順序が基本です。

土蔵の場合、土壁を落とす作業に時間がかかります。粉じんが出やすいため、散水しながら進めます。石蔵では、積まれた石を上から順に外していきます。重機が使える範囲では機械で、周囲に配慮が必要な部分は人の手で、というように使い分けながら進みます。

6 廃棄物の搬出

発生した廃棄物を種類ごとに分け、順次搬出します。土、瓦、木材、金属などが混ざらないよう現場で分別します。搬出は工事期間中に何度も行われます。前面道路が狭い場合は、交通誘導員を配置することもあります。

7 整地と引き渡し

建物と基礎の撤去が終わったら、地面をならします。契約時に取り決めた仕上げの状態にしたうえで、引き渡しとなります。

工事後は、廃棄物が適正に処理されたことを示す書類(マニフェスト)の写しを受け取れるか確認しておいてください。

工期の目安

蔵単独の解体であれば、着工から引き渡しまで数日から2週間程度が一つの目安です。ただし次のような条件では、これより長くかかります。

  • 重機が入らず、手作業の比率が高い
  • 残置物が多く、搬出に日数を要する
  • 隣家が近く、慎重な作業が必要
  • 天候不良が続いた

また、着工前の準備期間として、現地調査から契約、届出までに2週間から1か月程度を見ておくと余裕を持って進められます。

解体後の土地と固定資産税

蔵を解体したあと、土地の固定資産税がどうなるかを気にされる方がいます。ここは誤解が生じやすいので、制度の考え方を整理しておきます。

住宅用地の特例とは

住宅が建っている土地には、固定資産税の課税標準を軽減する特例があります。200平方メートル以下の部分は課税標準が6分の1に、200平方メートルを超える部分(家屋の床面積の10倍まで)は3分の1になります(総務省 固定資産税制度について、2026年8月29日確認)。

この判定は、毎年1月1日時点の状況で行われます名古屋市 土地の評価額と税負担について、同日確認)。

蔵だけを解体する場合

蔵は住宅ではありません。そのため、蔵だけを解体し、住宅である母屋がそのまま残る場合、その土地は引き続き住宅用地として扱われるのが基本的な考え方です。

つまり「蔵を壊すと税金が上がる」と一律に心配する必要はありません。

母屋も含めて解体する場合

一方、母屋も含めて解体し、更地にした場合は事情が変わります。土地の上に住宅がなくなるため、翌年の1月1日以降、住宅用地の特例の対象から外れる可能性があります。

解体の時期によって、特例が適用される年度が変わることになります。母屋と蔵をまとめて解体する計画がある場合は、この点を踏まえて時期を検討してください。

なお、適切な管理が行われていない空き家については、住宅が建っていても特例の対象から除外される制度があります。空き家を放置し続けることが税制上有利とは限りません。

個別の判定は自治体へ

土地の形状、住宅と蔵の位置関係、敷地の使われ方によって判定は変わります。当社が税額を判断することはできません。具体的な影響については、お住まいの自治体の資産税担当窓口へご確認ください。

まとめ

蔵の解体費用は、構造、規模、そして敷地の条件によって変わります。金額を先に決めつけるのではなく、次の順番で確認していくことをお勧めします。

1

自分の蔵がどの構造かを見る(壁の厚さ、石積みの有無)

2

重機が入るか、隣家との距離はどうかを確認する

3

中に何がどれだけ残っているかを確認する

4

見積もりを依頼し、内訳と数量の根拠を確認する

このうち1から3までは、ご自身でおおよその見当をつけられます。分からない項目は、無理に推測せず「分からない」と伝えてください。現地調査で確認できます。

また、解体を決める前に、保存という選択肢があることも一度ご確認ください。壊してからでは戻せません。

業者選びで迷われている場合は、名古屋市の解体業者一覧|失敗しない選び方を解説もあわせてご覧ください。

ミライズは名古屋市を中心に解体工事を行っています。蔵の解体について、費用の目安や現地の条件のご相談を承っています。

未来に繋げる解体ミライズ株式会社エム・ユー

蔵の解体費用についてご相談ください

相談・お見積もり無料

※アイキャッチ・本文画像は生成イメージであり、ミライズの実際の施工・調査写真ではありません。
